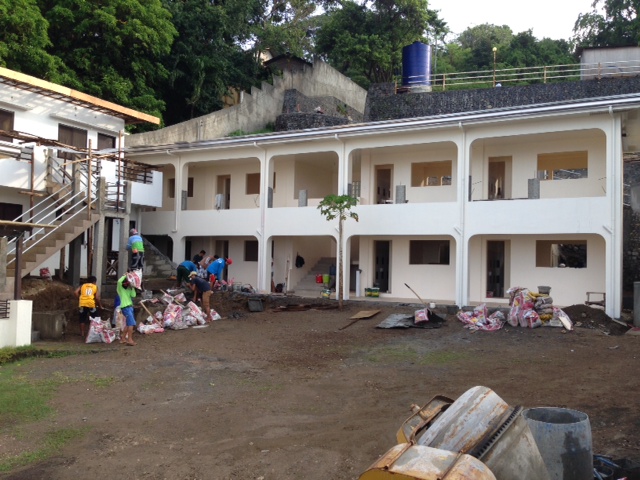

アニラオヴィラマグダレナ立ち上げ初年度のふりかえり、2014年10月です。スタンダード棟がほぼ完成して、家具などの搬入までこぎつけました。上の駐車場から車が降りてこれるようにロータリーにも着手。
10月2日、サンゴの間の謎のカレイ。その後正体を突き止めるのすっかり忘れていましたが、胸鰭の形はハタタテガレイにそっくりですね。

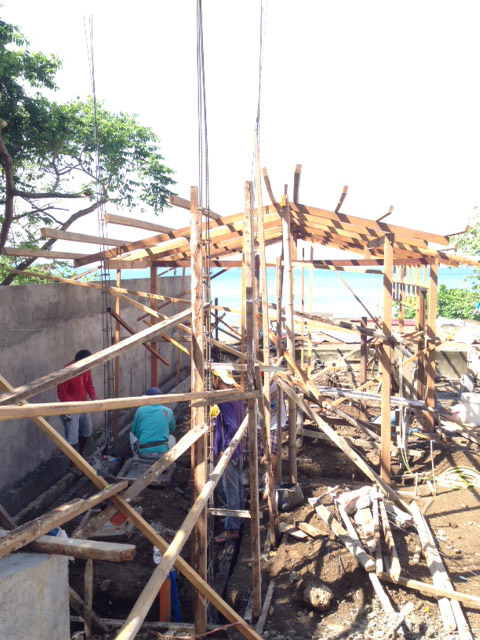

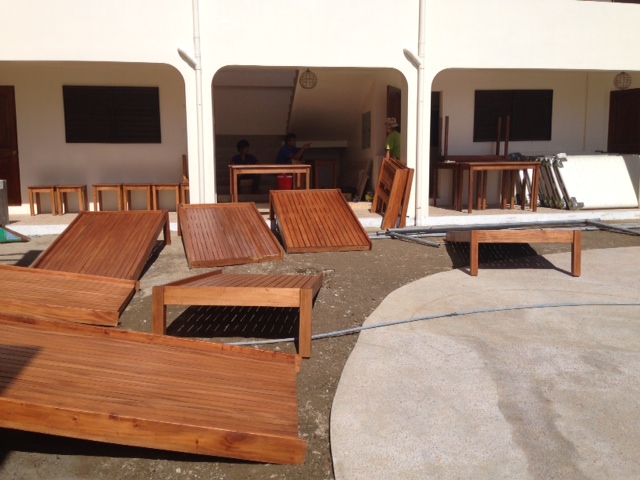

新しいスタッフルーム完成。

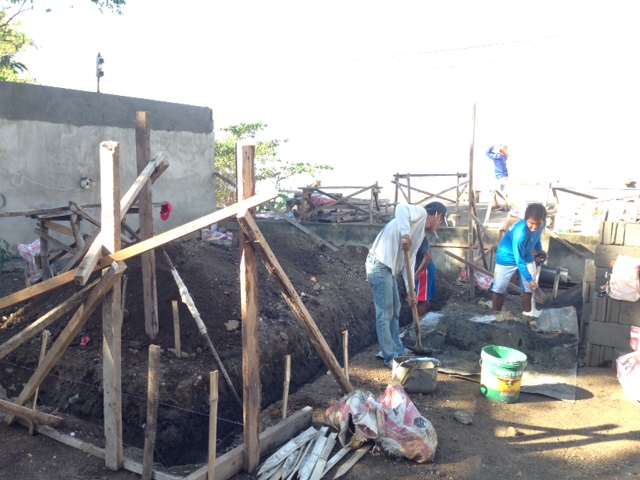

- 2日。

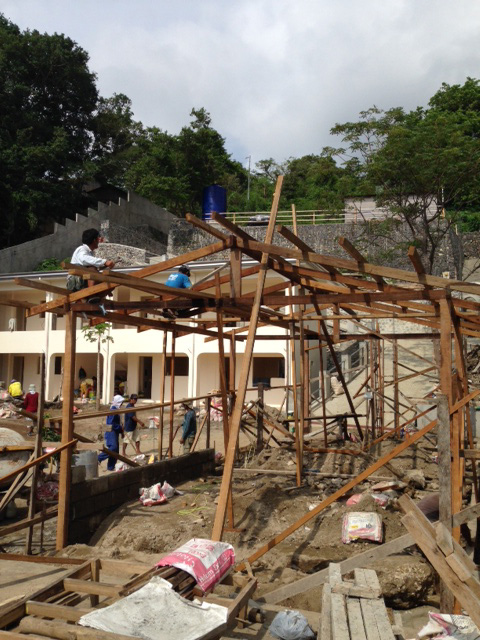

- 3日。

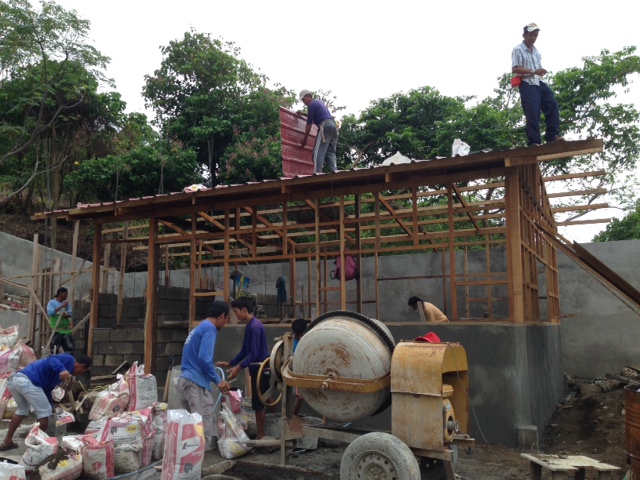

- 6日。

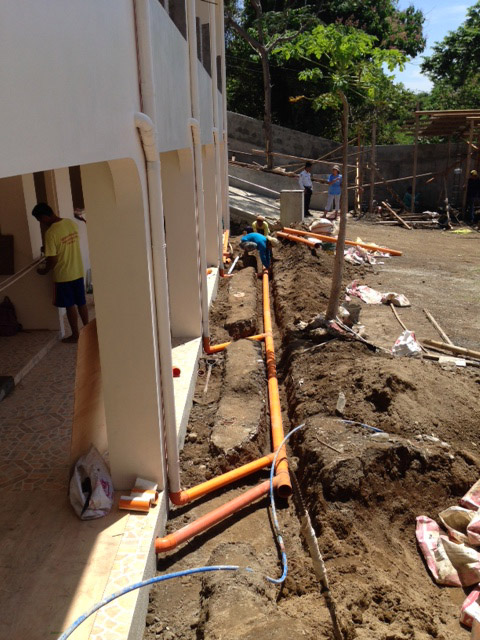

- 8日。

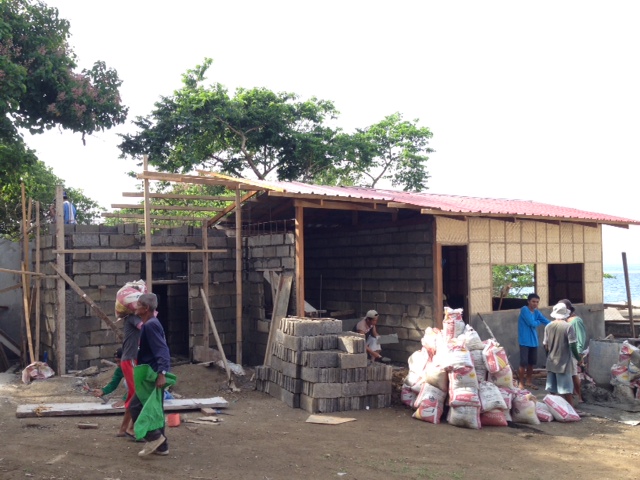

- 9日。

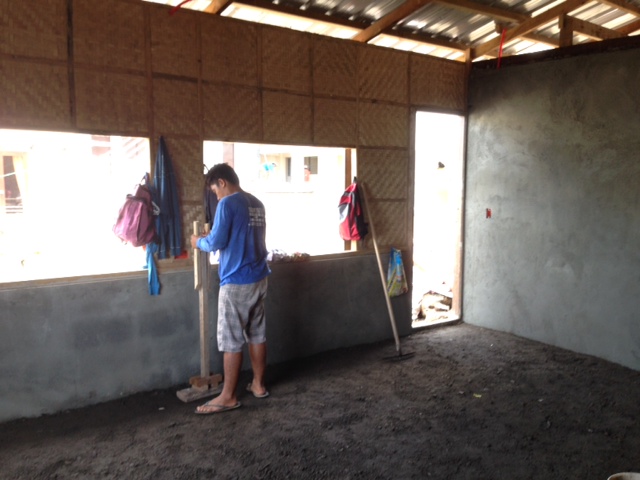

- 10日。

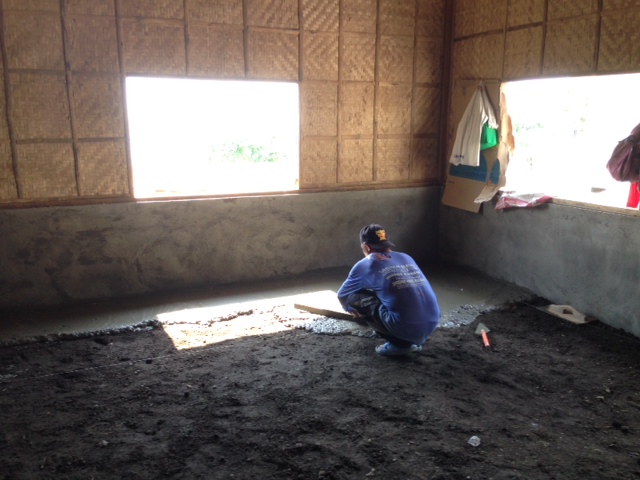

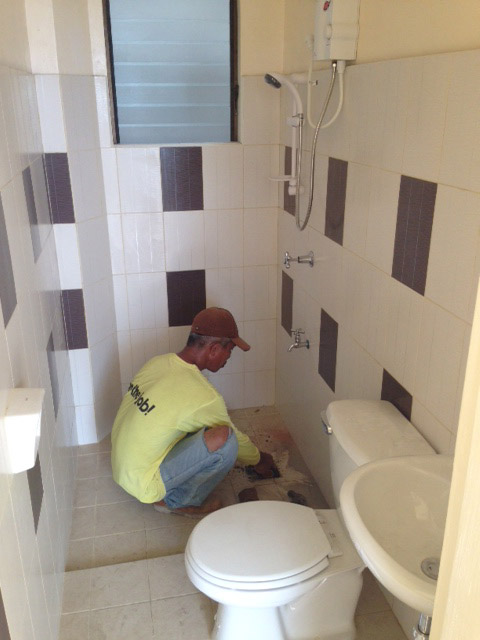

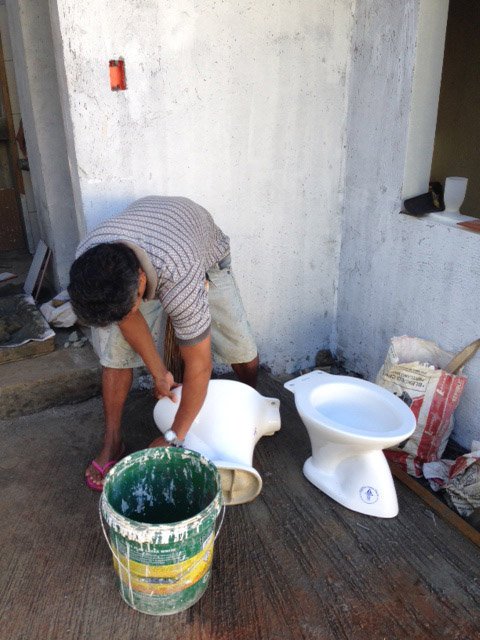

- 22日。トイレットボール設置。
- 23日、塗装を残してほぼ完成。
- 28日、旧スタッフルームから引っ越しに先立ってキャビネットの移動。

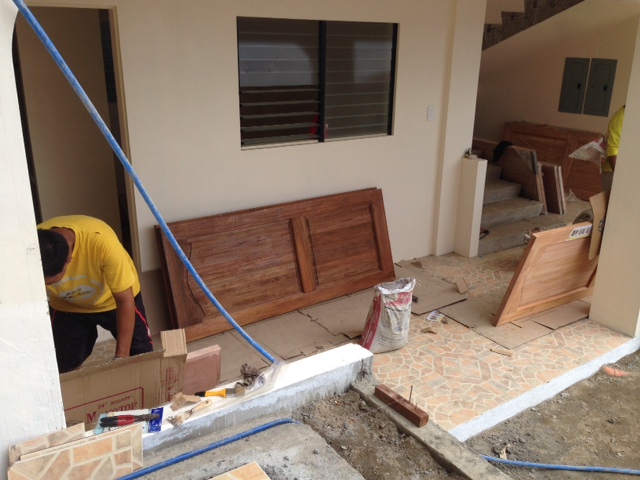

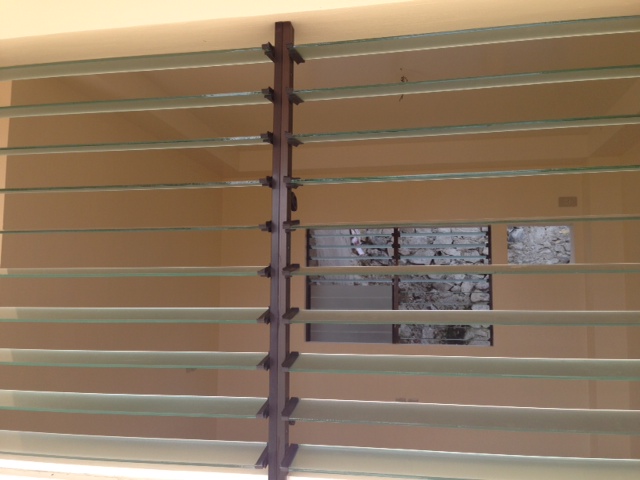

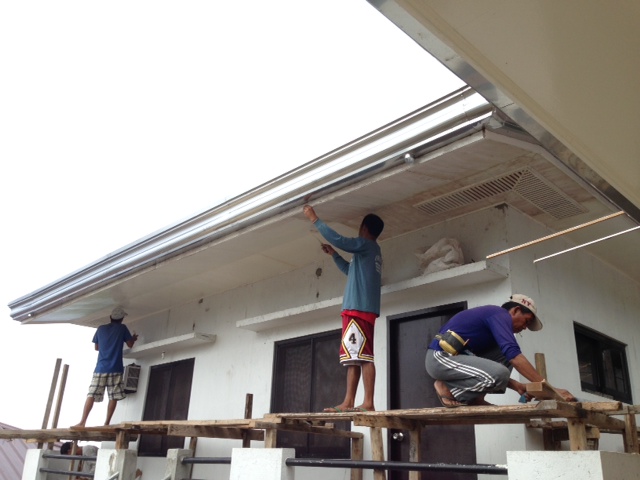

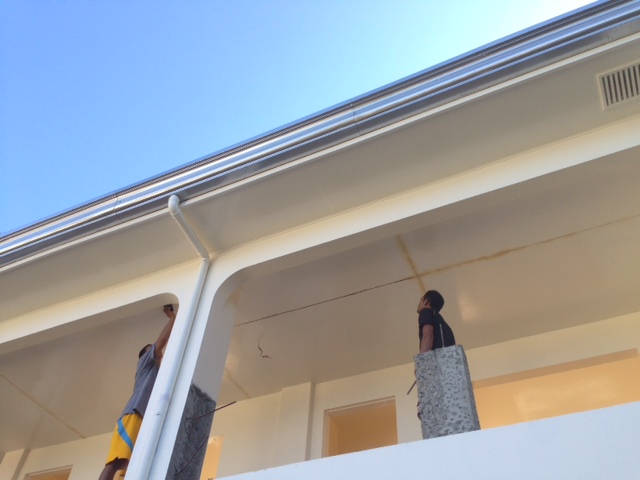

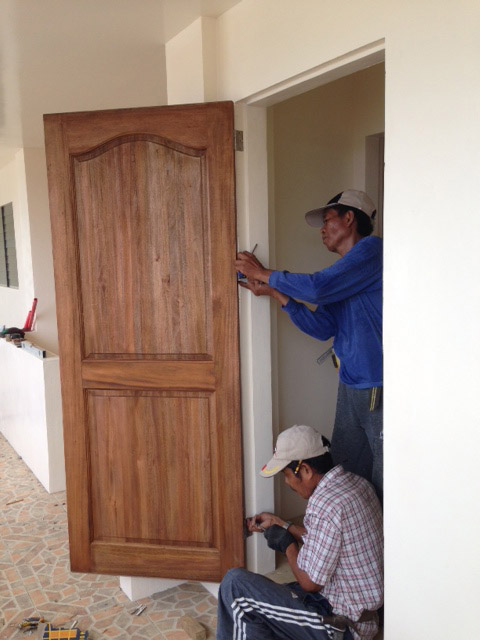

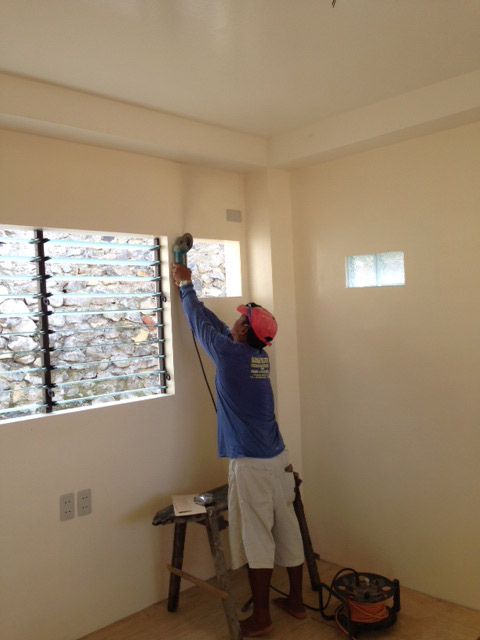

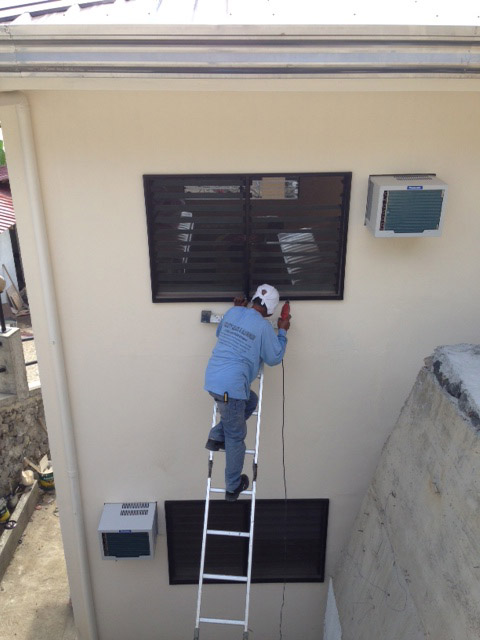

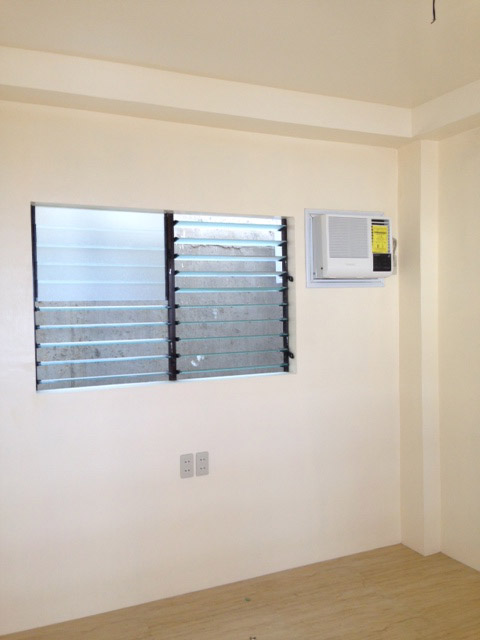

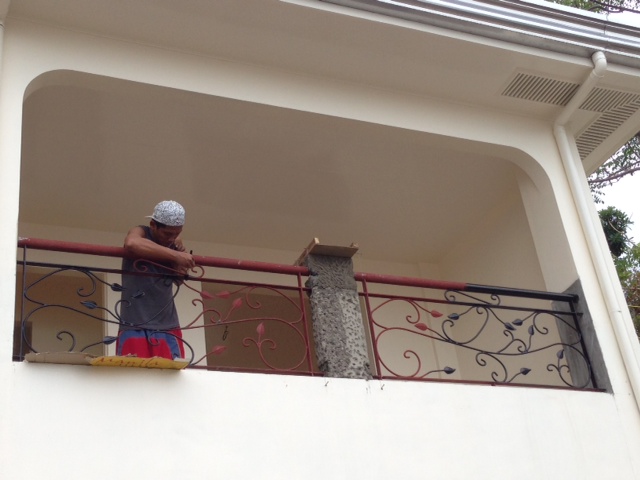

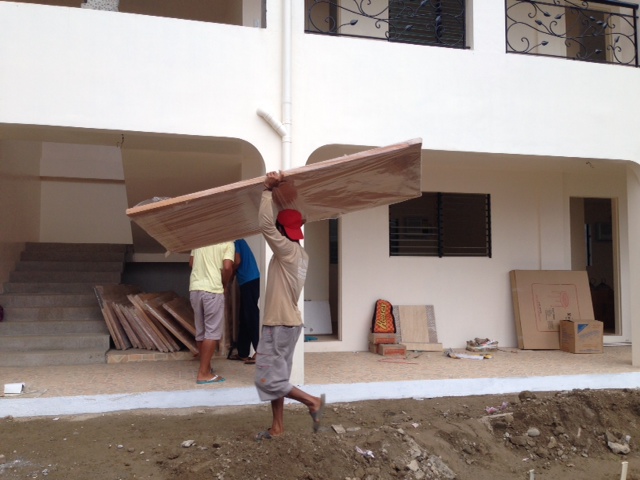

スタンダードルーム、入居可能まであとすこし。

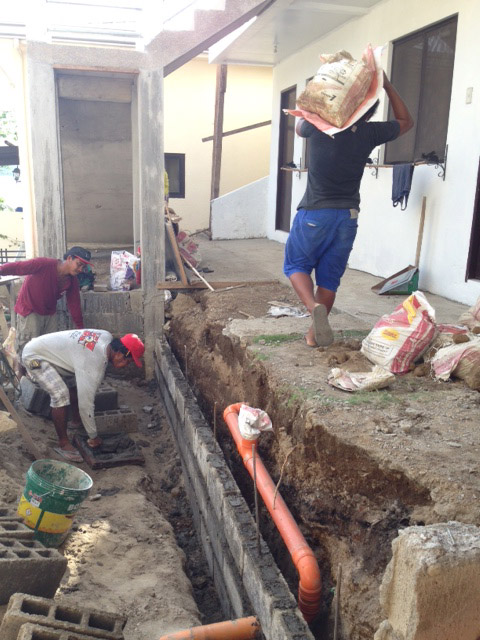

- 7日、旧スタンダードルーム。

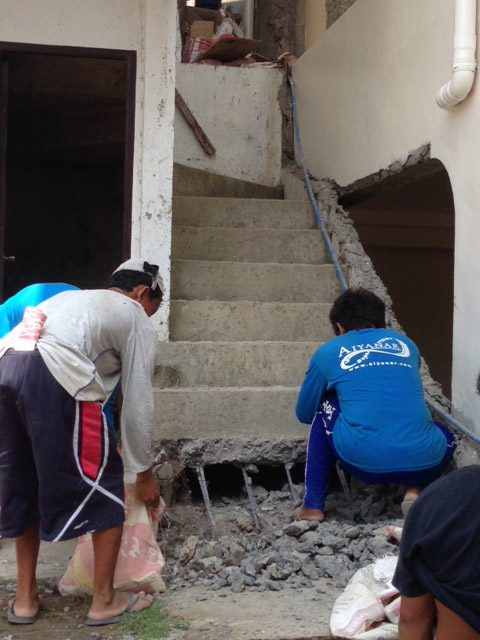

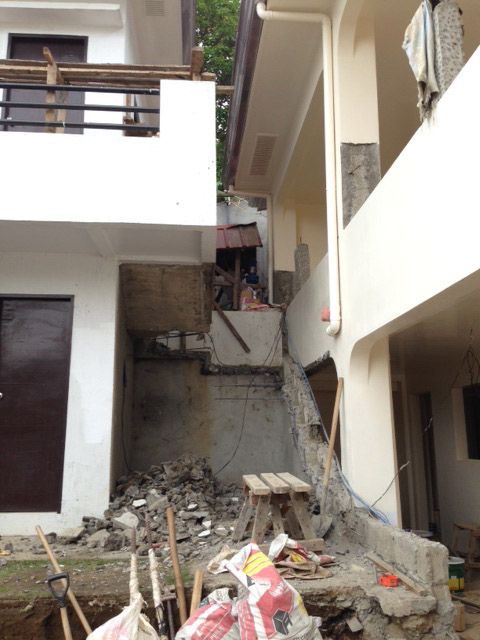

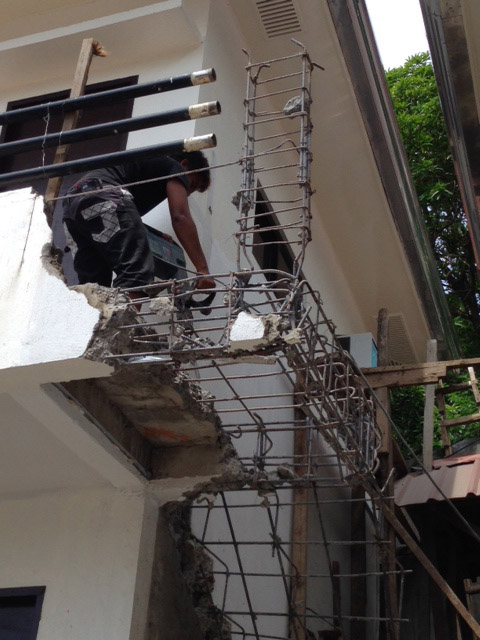

- 10日、旧スタンダード古い階段。

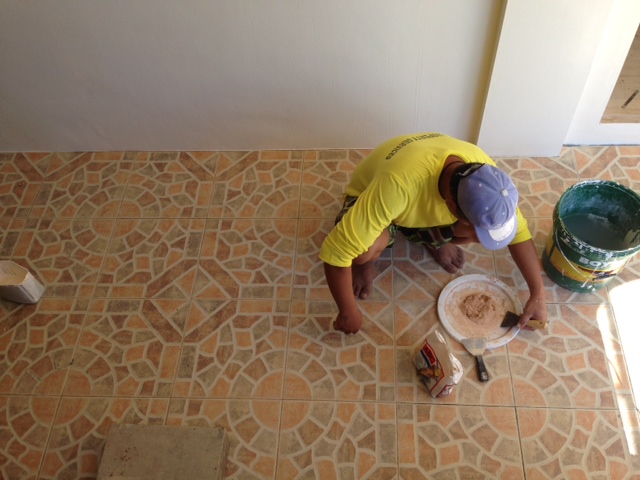

- 14日、旧スタンダードまえ廊下のタイル貼り。

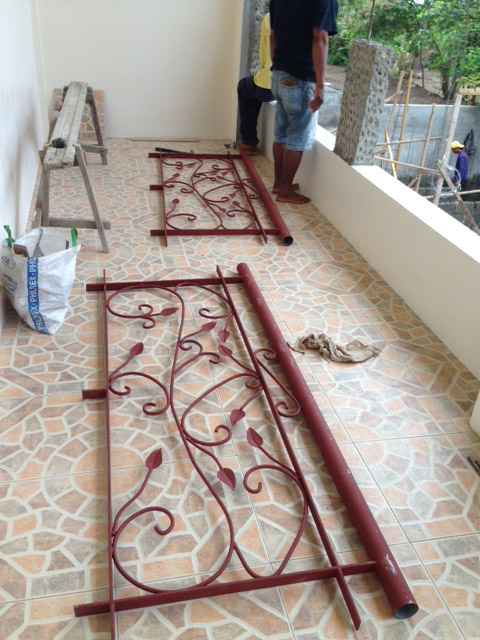

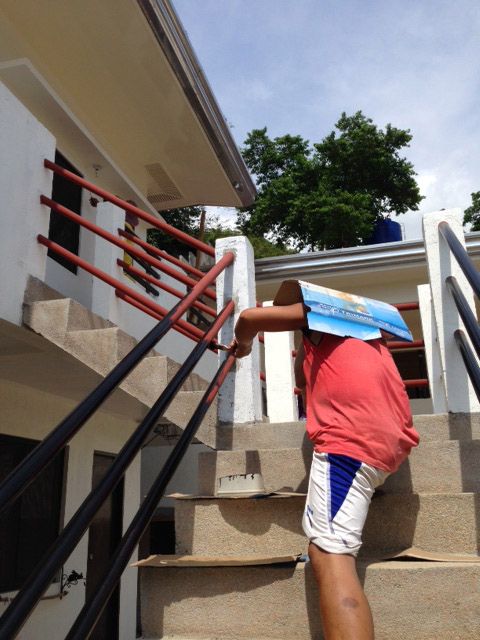

- 23日中央階段手すり設置準備。

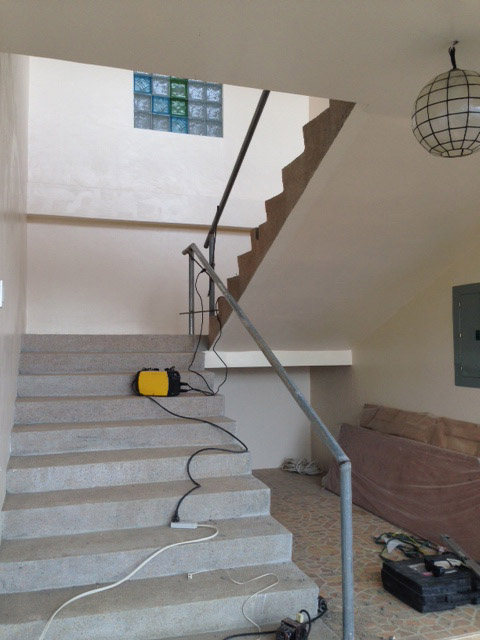

- 28日、中央階段に手すりつく。

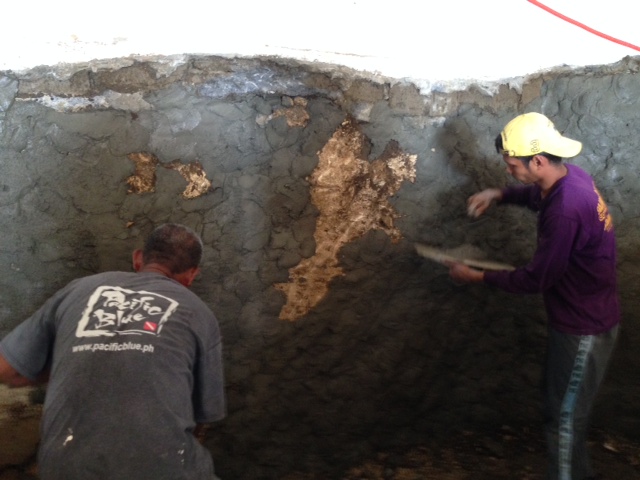

2日、ダイニングエリアのサンゴの岩砕いた部分、むき出しの部分から雨水侵入でセメント塗ることに。
- 2日。

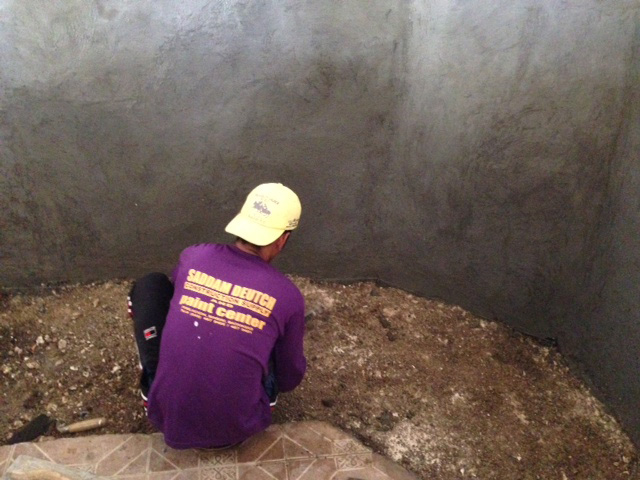

- 3日。
台風でもげかけてたアドバンスドオープンウォーターダイバートレーニング用のダイヤモンドリーフ、台風のシーズンが終わりそうなので、もう一度設置。
- 3日。

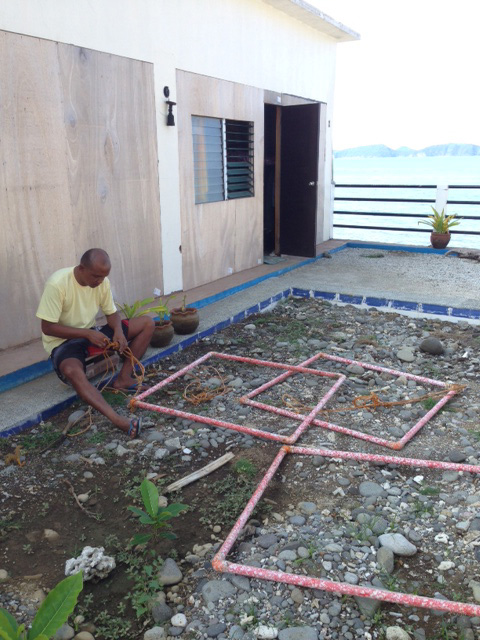

- 4日、ダイブマスタートレーニーのオジサマたちが設置。
- 設置したついでにくぐる。
4日、ハウスリーフにブリーカーズダムゼルがしばらくいついていました。
11日キッチンの蛇口修理、今はいないこのシェフ、ほんとうに色々壊してくれました。

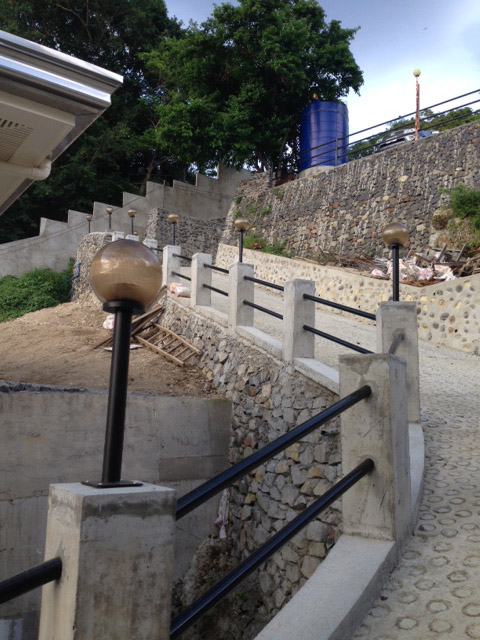

13日、坂道に電灯がつく。

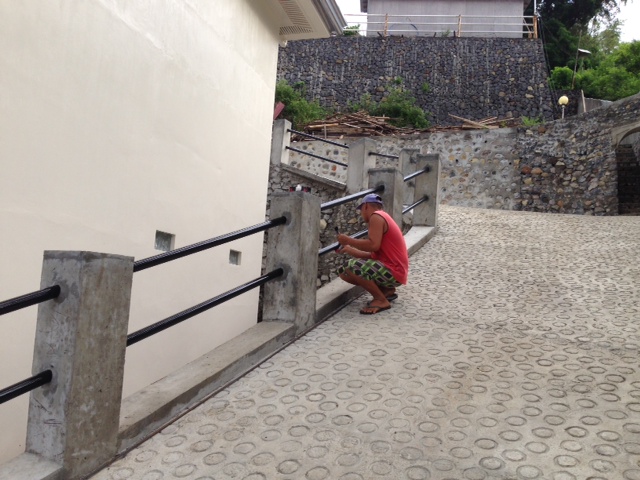

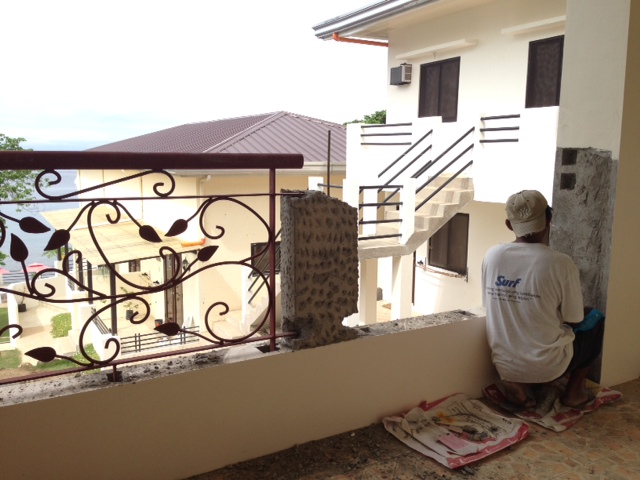

- 15日、手すりの塗装も。
- 21日、全部設置完了。

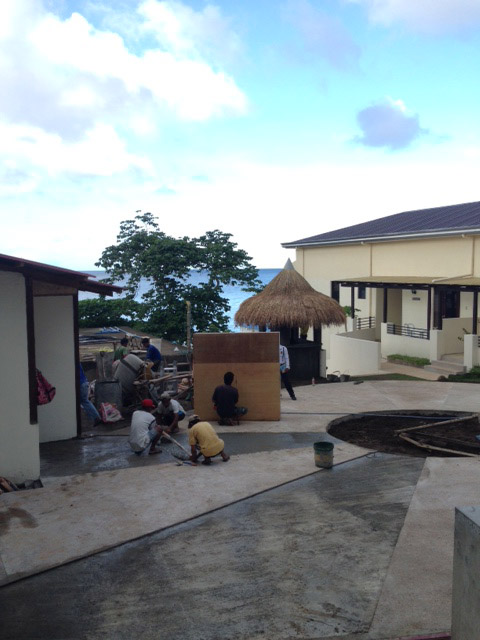

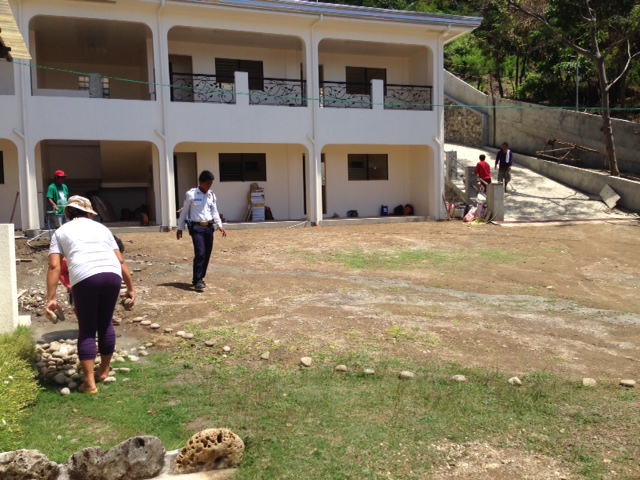

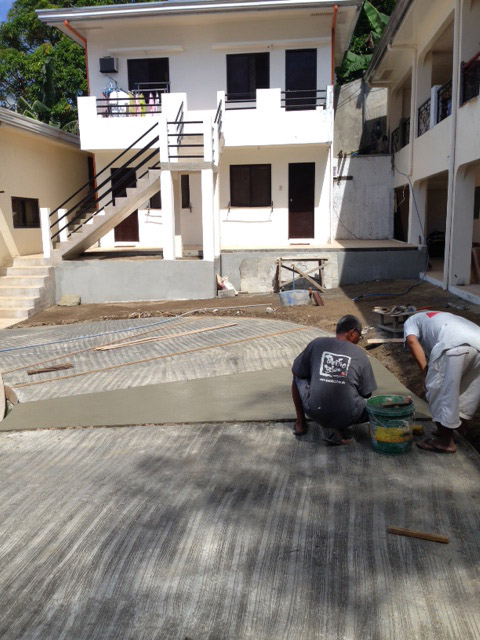

13日、ロータリーに着手。
- 13日、石を並べてレイアウト。

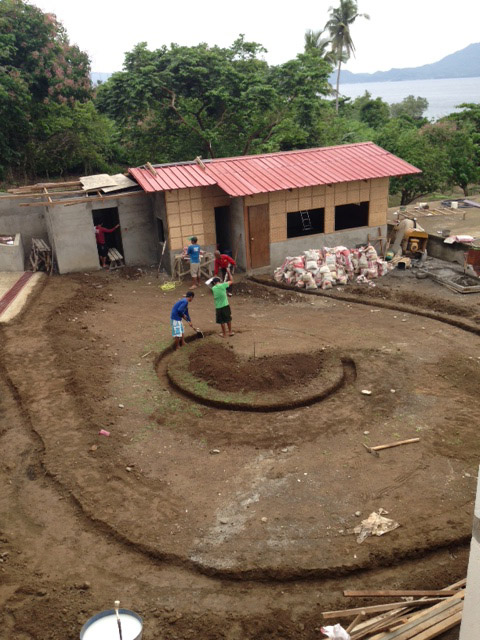

- 15日。

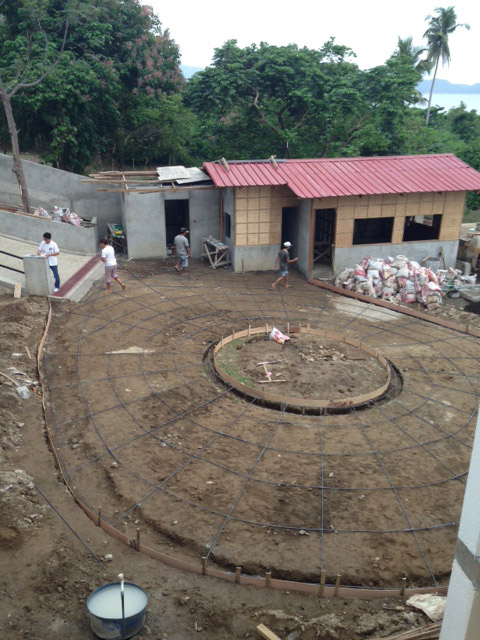

- 16日、鉄筋敷設。

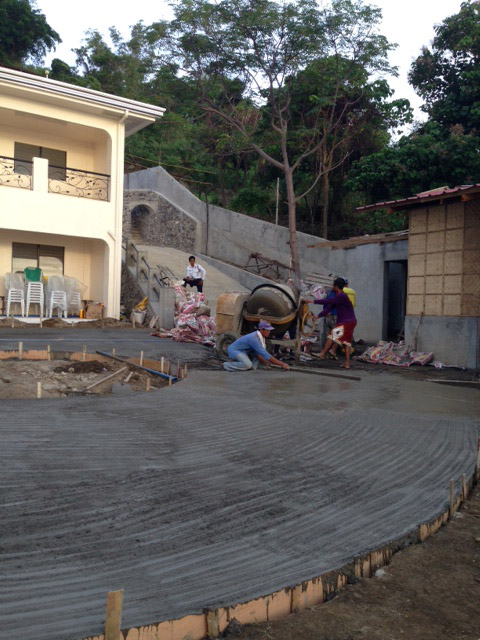

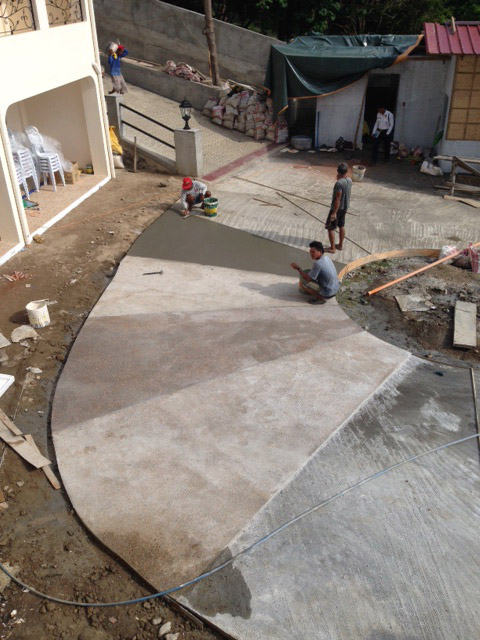

- 17日、コンクリ打ち。

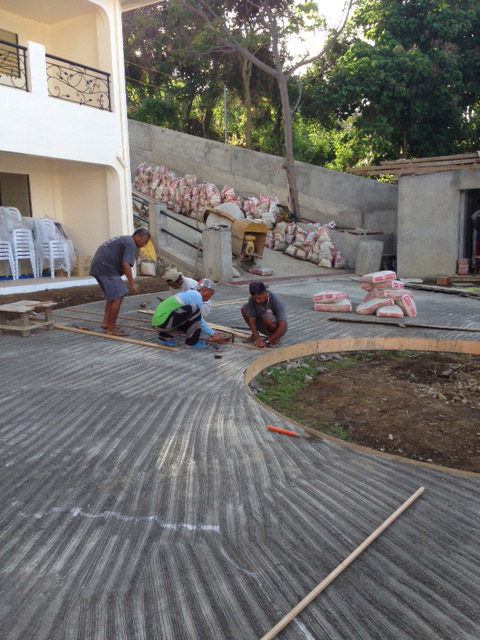

- 20日、化粧コンクリ打ち。
- 21日。
18日、上旬からイッポンテグリの幼魚がよく出ていました。

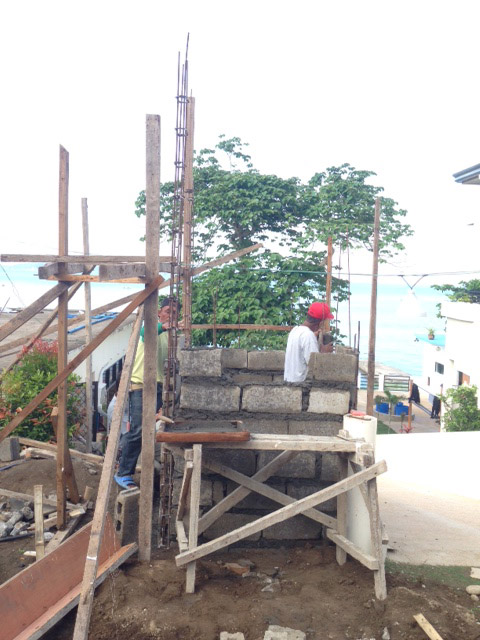

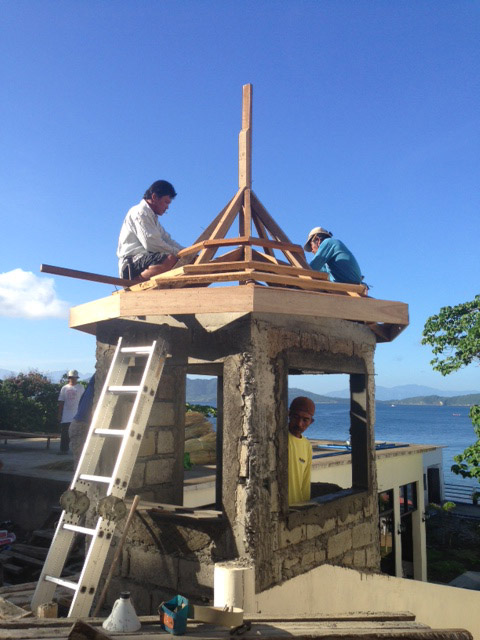

21日、ガードハウスに着手。
- 21日。
- 24日。

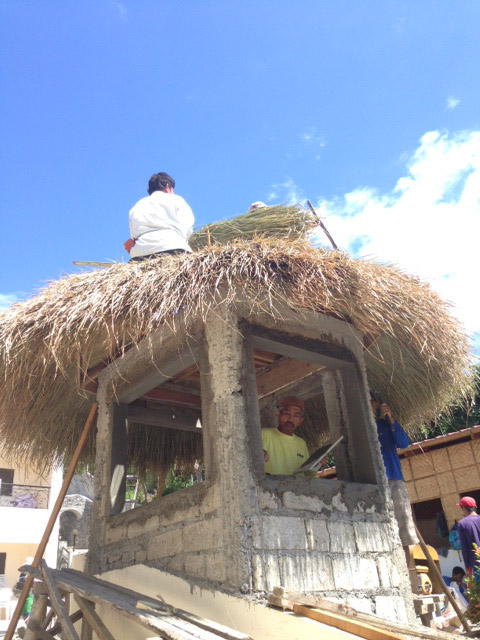

- 25日。

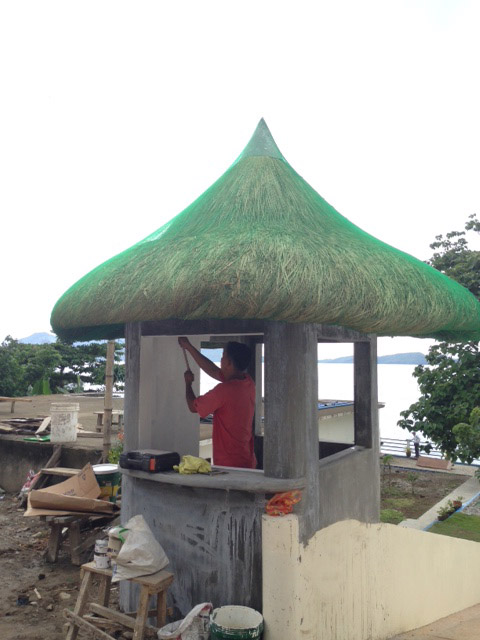

- 29日。アニラオで一番かわいいガードハウスだと評判です。
28日、パーキングの余計な段差撤去。

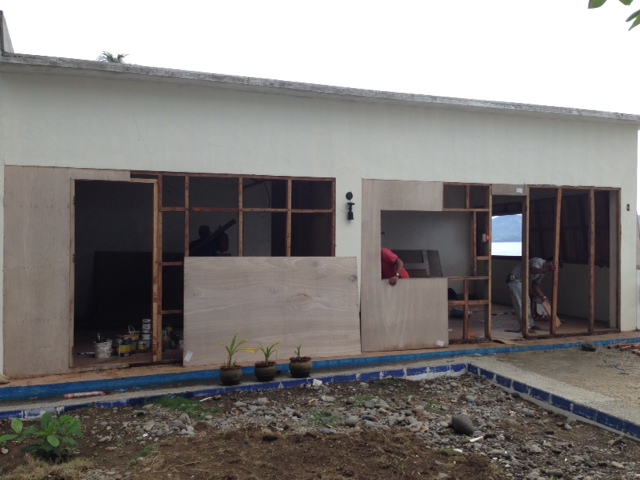

29日、旧スタッフルーム撤去開始。
- 29日。引っ越しが終わり撤去開始。

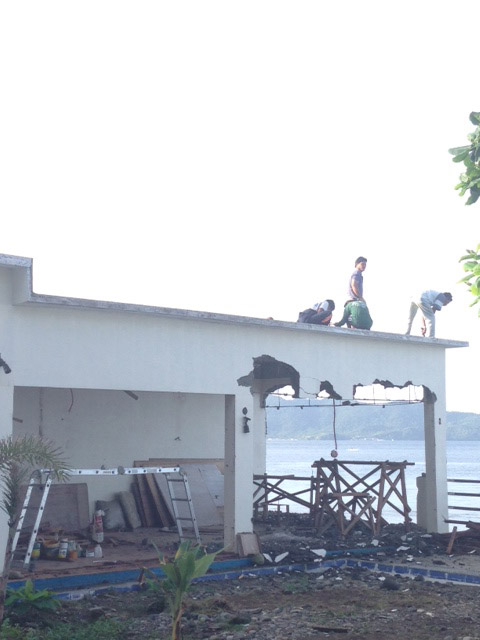

- 30日。屋根も撤去。
アニラオヴィラマグダレナ立ち上げ初年度のふりかえり、2014年10月です。スタンダード棟がほぼ完成して、家具などの搬入までこぎつけました。上の駐車場から車が降りてこれるようにロータリーにも着手。
10月2日、サンゴの間の謎のカレイ。その後正体を突き止めるのすっかり忘れていましたが、胸鰭の形はハタタテガレイにそっくりですね。
新しいスタッフルーム完成。
スタンダードルーム、入居可能まであとすこし。
2日、ダイニングエリアのサンゴの岩砕いた部分、むき出しの部分から雨水侵入でセメント塗ることに。
台風でもげかけてたアドバンスドオープンウォーターダイバートレーニング用のダイヤモンドリーフ、台風のシーズンが終わりそうなので、もう一度設置。
4日、ハウスリーフにブリーカーズダムゼルがしばらくいついていました。

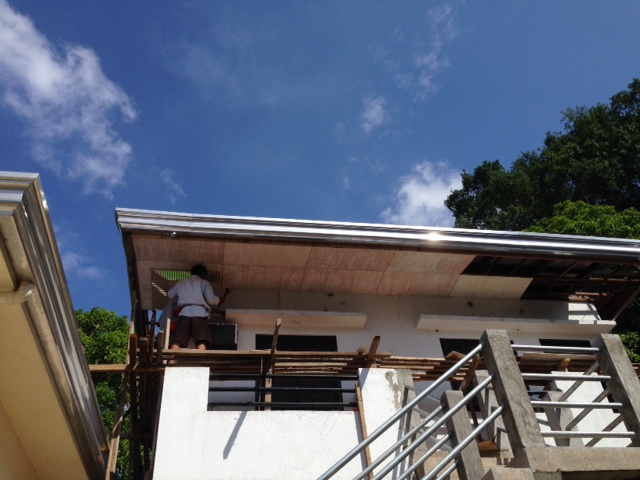

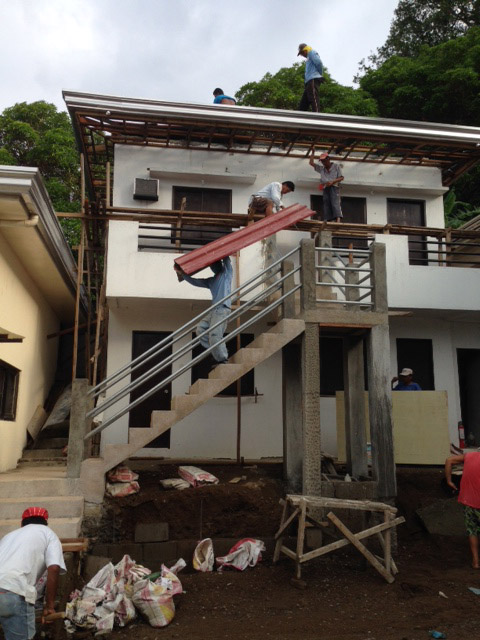

旧スタンダードルーム、階段と屋根の工事続行。
11日から、キッチンの台の一部をステンレスに交換。
13日、坂道に電灯がつく。
13日、ロータリーに着手。
18日、上旬からイッポンテグリの幼魚がよく出ていました。
21日、ガードハウスに着手。
28日、パーキングの余計な段差撤去とフェンス設置。
29日、旧スタッフルーム撤去開始。
